【九月新建大樓消息】第一節鋼構工程即將開始!
2018.09.01
一、進度
  1.  八月底完成 B1 樓層養護工程;九月初拆除第一層安全支撐,接著開始第一節鋼構(B1~2F)吊裝工程。

  2. 污水陰井遷移工程變更設計,八月底經衛工處西區工務所辦理後已通過,並核發路證,開始施作新增壁體封除,預計九月初完成。
  3. 新大樓弱電系統由中華電信完成設計整合,八月中進行發包項目檢討,九月開始徵選合適廠商承包相關工程。
  4. 大樓變更設計圖說與合約圖差異檢討部份,九月初事務所進行五大管線套繪修正及變更報備作業準備。

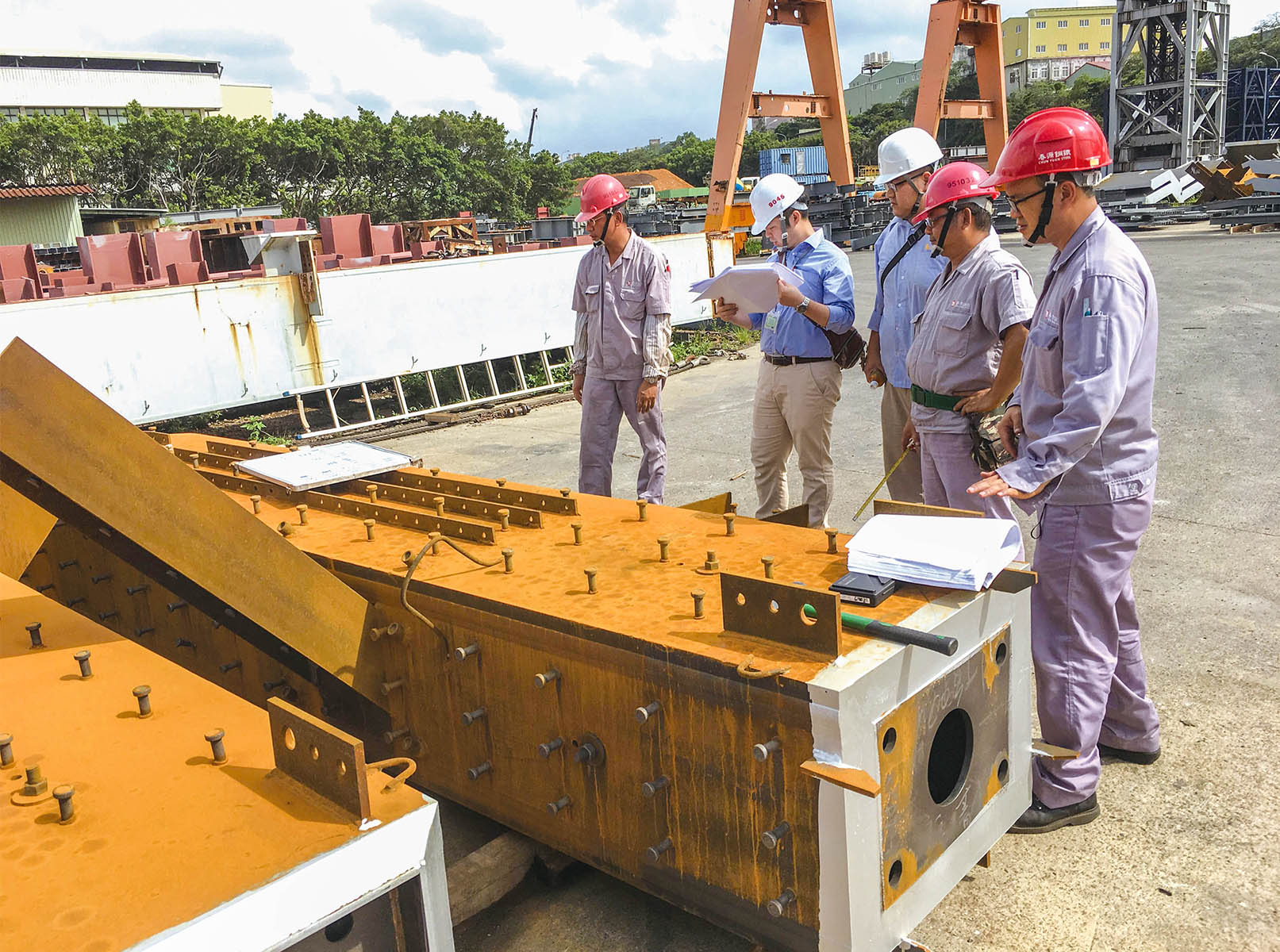

第一節鋼構吊裝前成品查驗

 二、代禱事項
  1. 整體工程進度:請為九月起開始進行鋼構吊裝工程、高架變壓器遷移、弱電系統徵選合適廠商代禱,求主保守各項施工安全,並能如期完工。
  2. 變更修正設計:請為污水陰井遷移工程、五大管線套繪修正及變更報備作業代禱,求主帶領過程順利。

三、重建經費
總預算約三億一千萬元。感謝主,截至七月底共收到奉獻約 9,822 萬元,加上出售資產 6,143 萬元,總計 1 億 5,965 萬元。已支出約 6,253 萬元。主供應未來工程經費的需要(平均每個月約一千萬)。

重建經費概況
分享:

消息與代禱、財務報告

2026 財務報告
2026/8月
收入:6,434,179
支出:5,721,167
8月結餘:713,012
-
累積結餘:839,919


近日,一位校園書房出版社前同工在網路發文,反映其於性騷擾申訴案件結案後,在工作環境及後續處理過程中所受到的傷害,並對出版社的管理及申訴者保護等提出質疑。校園福音團契正積極了解並處理相關問題。

總幹事與一級主管經審慎討論後,決定取消原訂於九月15日至十月2日的總幹事訪美行程,與同工們一起積極處理此事。我們已於官網發布對外聲明回應。🔗對外聲明回應

懇請校園之友為我們代禱:求主賜下智慧,使決策團隊能作出合宜的處置;更求主親自安慰在這整個過程中受到傷害的人。
Read More

訂閱校園簡訊

歡迎訂閱校園福音團契電子報,將獲得最新文章推薦!

新鮮人,你報到了沒!?
大學四年精彩可期,但挑戰和衝擊也絕對不少,不知道親愛的新鮮人們,你們找到屬靈的家了嗎・v < 趕緊來這裡找找你學校的團契,期待你成為我們的家人!
九月消息與代禱、財務報告
九月起,新生將湧入各個中學、大學校園,他們將接觸各種不同思潮、光怪陸離的現象... ...這是一場思想的屬靈爭戰,也考驗我們是否切實活出光鹽的見證。新學期的學生工作,需要您的代禱!
【校園事工現場 9 月號】暑期各地營會報導
今年暑期,活躍的可不只是全中門而已!品格營、訓練營、服務隊、講座... ...各樣興旺福音、培育神國人才的活動,在全台各地活躍!一同來看看這期令人振奮的活動報導!
