【六月新建大樓消息】萬丈高樓平地起
2018.05.31
一、進度
  1.  五月份已完成地下五層的土方開挖、安全支撐,以及整地、PC 及機電接地相關工程;六月預計開始進行筏基層至 B3 結構體施作及混凝土工程。

  2. 衛工處污水陰井遷移、台電高架變壓器遷移兩項工程,已進入施工排定中,待道管中心核發路證後,即可進行施工。預計六月底前完成。
  3. 新大樓弱電需求已完成彙整(包括插座、網路孔、影音、燈光、保全、監視器等線路規劃),目前交由中華電信進行系統設計整合後,將徵選合適廠商承包相關工程。
  4. 目前亦正進行逐層檢討,制作一樓以上各空間需求與合約圖差異清單,包括書房、3-5 樓、多功能會堂、中控室、茶水間、廁所等,彙整完畢後,將與建築事務所協調確定,進行下一步的申請變更。

 二、代禱事項
  1. 整體工程進度:請持續為基礎開挖工程、污水陰井及台電高架電箱遷移工程代禱,主保守施工安全,並能如期完工。
  2. 發包變更申請:為弱電承包廠商遴選及各樓層申請變更流程順利代禱。
  3. 重建經費需要:總預算約三億一千萬元。感謝主,截至四月底共收到奉獻約 9,496 萬元,加上出售資產 5,933 萬元,總計 1 億 5,429 萬元。已支出約 4,816 萬元。求主供應未來工程經費的需要(平均每個月約一千萬)。

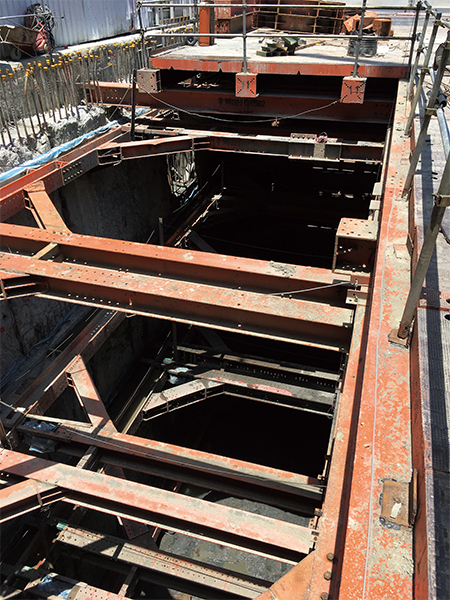

第四層基礎開挖與安全支撐結構
分享:

消息與代禱、財務報告

2024/3月
總收入:4,134,620
總支出:4,987,716
3月結欠:-853,096
累積結欠:-1,563,041

  • 各級學校團契或社團的服務隊緊鑼密鼓開始籌備和推動代禱。

  • 為各校團契徵詢遴選下屆同工禱告,願主興起新一屆的學生領袖接棒。
Read More

訂閱校園簡訊

歡迎訂閱校園福音團契電子報,將獲得最新文章推薦!

複雜與多元
就人性來說,複雜和多元,常常令我們避之唯恐不及。畢竟,單純的事豈不容易許多?然而,我們的上帝,卻不是這樣... ...
【校園事工現場 6 月號】迎向生活,不忘充電!
學年即將進入尾聲,學生們有的迎接期末考、有的即將迎戰社會人生。5 月校園各地區的活動,不只帶領學生從忙碌的生活中回到神的面前安息、充電,也透過講座邀請每一位基督徒在生活裡不斷被主建造。一起來看這一期的校園事工現場!

溪水旁的一棵樹

樹,不是一開始就站在那裏的。從種籽、樹苗到一棵樹,我們看著它幾十年來備受上帝恩惠照拂,在恩典的溪水旁長大... ...
